新城要闻

新城区医院迁建项目一期工程稳步推进

发布日期:2024-10-16 11:23

来源:新城区融媒体中心

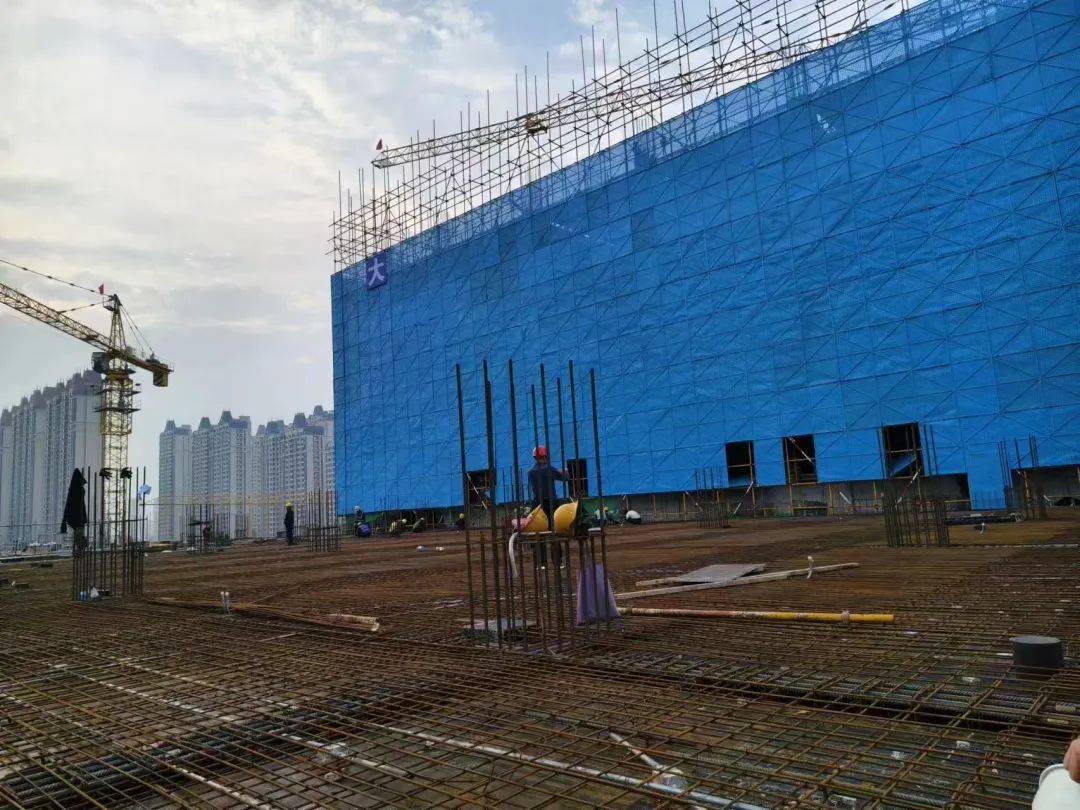

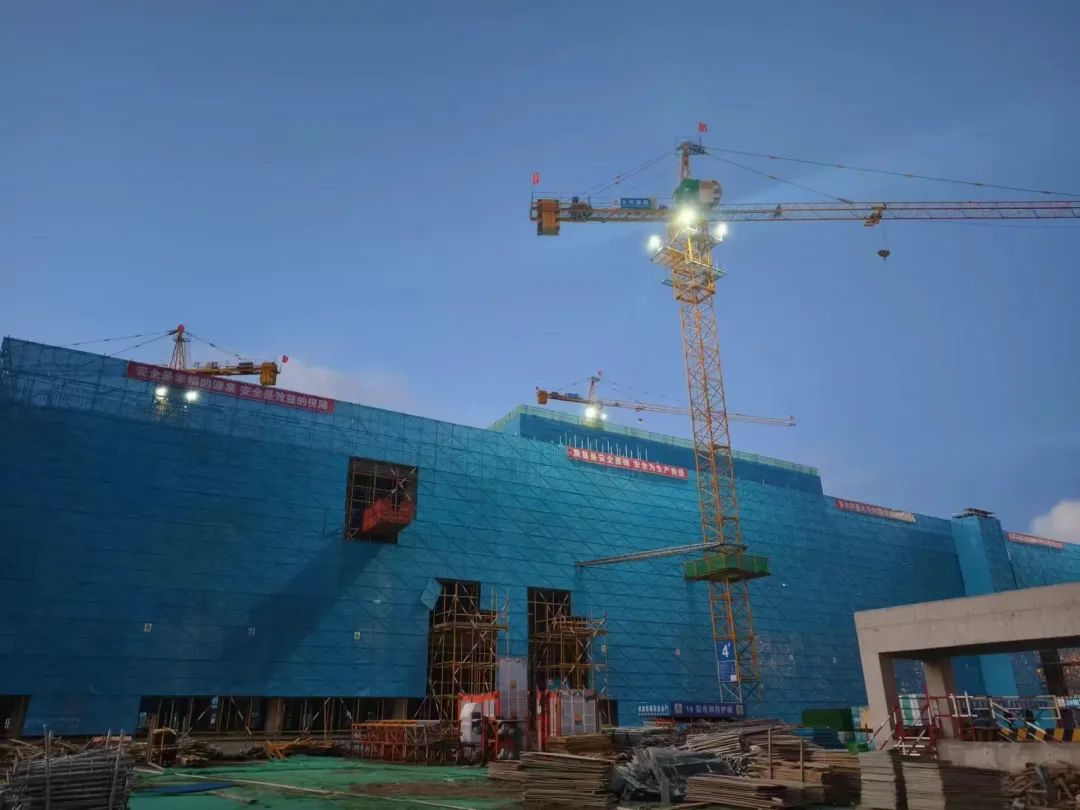

新城区医院迁建建设项目(一期)自2023年8月底正式破土动工以来,各项建设工作稳步推进,进展良好。截至2024年10月10日,项目已完成形象进度的多个重要节点,包括基础部分及地下室部分主体结构的全部完成,以及制氧站、感染控制楼、门诊楼等的主体结构封顶。住院部也已达到11层封顶,目前正在进行第12层的主体结构施工。

根据目前的施工情况和计划,预计10月底所有建筑将全部封顶,11月30日前完成地下部分砌筑和门诊楼砌筑以及住院楼1-4层的砌筑任务,力争在本年度内完成二次结构砌筑的60%左右。

在专项设计和招标方面,医疗及设备专项目前已有十一项具备招标条件,计划在本月20日前陆续启动招标工作,确保春节前完成招标。室内精装修及弱电智能化专项设计方案已确认,预计将在12月底启动招标,3月15日前完成。中央空调及室外配套工程计划在12月中旬启动招标,春节前完成招标工作。

预计2025年12月底,项目将完成竣工验收。

新城区医院迁建建设项目的完成将极大地改善新城区的医疗环境,为居民提供更加便捷、高效的医疗服务。

来源:新城区卫生健康委员会

编辑:秋月丨初审:施少宇丨复审:李捷 魏小龙丨终审:张静
